Ta inwestycja ma sens dopiero wtedy, gdy spojrzy się na nią nie jak na pojedynczy odcinek drogi, ale jak na element całego układu ruchu wokół miasta. Nowa S6 ma domknąć pierścień komunikacyjny po zachodniej stronie Szczecina, połączyć się z A6 i DK13 oraz wyraźnie odciążyć obecne trasy tranzytowe. Poniżej rozkładam temat na praktyczne części: przebieg, etapy realizacji, tunel pod Odrą, terminy i to, co kierowcy faktycznie zyskają.
Najważniejsze fakty o tej inwestycji, które warto znać
- To nie autostrada, tylko droga ekspresowa S6, która połączy się z A6 i domknie ring wokół miasta.
- Cała trasa ma blisko 50 km i została podzielona na trzy odcinki realizacyjne.
- Najtrudniejszy fragment to 5-kilometrowy tunel pod Odrą, zaplanowany jako dwunawowy obiekt drążony maszyną TBM.
- Dwa zachodnie odcinki mają być gotowe w 2029 r., a odcinek z tunelem w 2033 r.
- Najbardziej odczuwalna zmiana dotyczy Polic, północnych przedmieść i ruchu tranzytowego omijającego centrum Szczecina.
- W praktyce skróci się wiele dojazdów, a część ruchu ciężkiego zniknie z obecnych dróg wokół aglomeracji.
Dlaczego ta inwestycja jest tak ważna dla układu dróg wokół miasta
Patrzę na tę trasę przede wszystkim jako na brakujący element układanki. Dziś ruch omijający Szczecin rozkłada się na A6, S3 i istniejące odcinki S6, ale ten układ wciąż nie zamyka się w pełny pierścień. Efekt jest prosty: w sezonie i przy większym natężeniu ruchu pojawiają się spowolnienia, a dojazdy między zachodnią i północną częścią aglomeracji bywają niepotrzebnie długie.
Nowa S6 ma to zmienić w sposób bardzo konkretny. Zamiast traktować Szczecin jak przeszkodę na trasie tranzytowej, kierowca dostanie alternatywę, która przejmie część ruchu regionalnego i dalekobieżnego. To ważne nie tylko dla osób jadących nad morze czy dalej na zachód, ale też dla mieszkańców Polic, Dobrej, Wołczkowa, Tanowa i całej zachodniej części aglomeracji.
Jest tu jeszcze jeden istotny detal: mimo że inwestycja jest opisywana w kontekście „autostradowym”, w praktyce mówimy o drodze ekspresowej, która łączy się z autostradą A6. To rozróżnienie ma znaczenie, bo wyjaśnia, skąd bierze się jej rola w ruchu regionalnym i tranzytowym. Z tego wynika też podział na odcinki, który najlepiej widać na mapie przebiegu trasy.
Jak poprowadzono nową trasę i gdzie pojawią się węzły

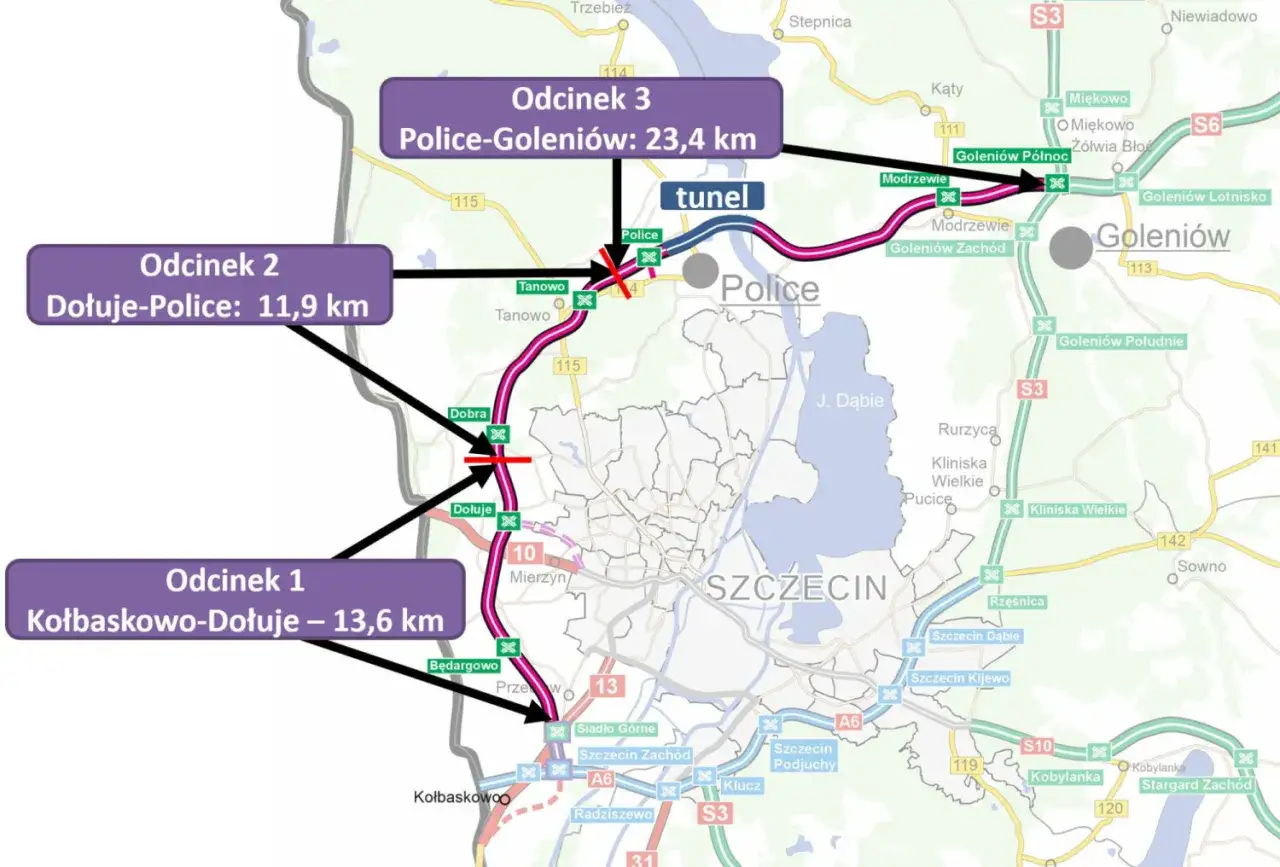

Budowa została podzielona na trzy odcinki realizacyjne, a każdy z nich ma inną funkcję w całym układzie. Dzięki temu łatwiej zrozumieć, dlaczego jedne fragmenty będą gotowe szybciej, a inne wymagają wieloletnich prac i skomplikowanej technologii.
| Odcinek | Długość | Najważniejsze elementy | Planowany termin |
|---|---|---|---|
| Kołbaskowo – Dołuje | 13,9 km | Połączenie z A6 i DK13, węzły m.in. Będargowo i Dołuje, dojazd do obwodnicy Mierzyna | 2029 r. |
| Szczecin Zachód – Police | 11,9 km | Nowy węzeł Szczecin Krzekowo, węzeł Dobra, MOP Sławoszewo, węzeł Tanowo | 2029 r. |
| Police – Goleniów | 23,4 km | Tunel pod Odrą, węzeł Police, węzeł Modrzewie, MOP Bolesławice, połączenie z Goleniów Północ | 2033 r. |
Tak rozpisany przebieg pokazuje, że to nie jest zwykła obwodnica jednej miejscowości. Pierwszy odcinek porządkuje połączenie z A6 i DK13, drugi przejmuje ruch z kierunku zachodnich przedmieść i gminy Dobra, a trzeci zamyka całość od strony Polic i Goleniowa. Najważniejszy efekt dla kierowcy jest prosty: mniej jazdy przez lokalne miejscowości i bardziej przewidywalny przejazd przez cały region.
Według GDDKiA już teraz trwa realizacja wszystkich trzech części inwestycji, więc mówimy o projekcie, który nie jest tylko na papierze. W praktyce właśnie ten etap rozstrzyga, czy obwodnica będzie odczuwalna jako lokalny skrót, czy jako prawdziwa trasa szybkiego ruchu. A to prowadzi do jej najtrudniejszego fragmentu.
Tunel pod Odrą robi z tej budowy projekt wyjątkowy
Najbardziej wymagający element całej trasy to tunel pod Odrą na odcinku Police – Goleniów. Ma mieć około 5 km długości i być dwunawowy, czyli z oddzielnymi rurami dla każdego kierunku ruchu. To właśnie ten fragment sprawia, że termin oddania całego odcinka jest dużo późniejszy niż w przypadku pozostałych części.
Technologia też nie jest tu przypadkowa. Tunel ma być drążony maszyną TBM, czyli ogromnym urządzeniem do mechanicznego drążenia podziemnych korytarzy. W praktyce oznacza to mniejszą ingerencję w powierzchnię terenu niż przy klasycznym wykopie, ale jednocześnie bardzo wysokie wymagania co do geologii, bezpieczeństwa i logistyki całego procesu.
GDDKiA podaje też kilka liczb, które dobrze pokazują skalę przedsięwzięcia: średnica zewnętrzna tunelu ma wynosić niemal 15 m, grubość obudowy około 60 cm, a w środku zaplanowano 19 przejść poprzecznych między nawami. Te przejścia mają znaczenie awaryjne, bo służą przede wszystkim ewakuacji. Jezdnia znajdzie się nawet 45 m pod powierzchnią terenu, a spód konstrukcji sięgnie maksymalnie 51 m głębokości.
To właśnie dlatego ten odcinek nie może być traktowany jak zwykła ekspresówka. Tu wchodzi w grę nie tylko transport, ale też bezpieczeństwo, hydrologia, infrastruktura portowa i sąsiedztwo zakładów przemysłowych. Właśnie przez to pełny efekt inwestycji zobaczymy później niż na zachodnich odcinkach.
Kiedy kierowcy realnie odczują zmianę
Najbardziej praktyczne pytanie brzmi nie „czy”, tylko „kiedy”. I tutaj odpowiedź jest już dość jasna: dwa zachodnie odcinki mają zakończyć się w 2029 r., a odcinek z tunelem w 2033 r. Oznacza to, że kierowcy najpierw zobaczą poprawę w zachodniej części układu, a dopiero później dostaną pełne domknięcie ringu.
Warto patrzeć na ten harmonogram etapami:
- w 2026 r. ruszają i rozwijają się pierwsze prace przygotowawcze oraz ziemne,
- w 2028 r. ma być gotowy węzeł Kołbaskowo, który połączy ZOS z A6 i DK13,
- w 2029 r. kierowcy powinni skorzystać z dwóch zachodnich odcinków,
- w 2033 r. planowane jest oddanie odcinka Police – Goleniów z tunelem pod Odrą.
Jeśli ktoś jeździ codziennie po regionie, najważniejsze jest więc rozumienie, że efekt nie pojawi się jednego dnia. Zmiana będzie narastać stopniowo: najpierw poprawią się dojazdy na zachodzie miasta i wokół Dobrej, potem zniknie część tranzytu z północnych połączeń, a na końcu całość domknie odcinek tunelowy. To rozsądny model dla tak dużej inwestycji, choć dla kierowców cierpliwość będzie tu równie ważna jak sama droga.
Na końcu tego procesu zostanie już nie plan, tylko realna trasa, która zmieni sposób poruszania się po całej aglomeracji. I właśnie wtedy najlepiej będzie widać, ile zyskają codzienne przejazdy.
Co kierowcy zyskają w codziennym jeżdżeniu po aglomeracji
Największa korzyść nie będzie polegała wyłącznie na „nowej drodze”, ale na skróceniu i uproszczeniu konkretnych relacji. GDDKiA podaje bardzo wymowny przykład: obecnie dojazd z Polic do węzła Goleniów Północ po drugiej stronie Odry to około 58 km, a po oddaniu obwodnicy dystans ma spaść do 23 km. To różnica, którą odczuje każdy, kto regularnie porusza się między północną częścią Szczecina a trasami szybkiego ruchu.
W praktyce zmiana oznacza kilka rzeczy jednocześnie:
- krótsze dojazdy z Polic do S3 i S6,
- mniej ruchu ciężkiego w centrum i na drogach dojazdowych,
- lepsze połączenie zachodnich przedmieść z A6 i DK13,
- bardziej przewidywalny ruch w sezonie letnim, kiedy obecne trasy się korkują,
- łatwiejszy dojazd do stref przemysłowych i zakładów chemicznych w Policach.
Z mojego punktu widzenia to właśnie ten ostatni punkt bywa niedoceniany. Takie inwestycje nie tylko skracają trasę na mapie, ale też porządkują logistykę lokalną. Kiedy ciężarówki przestają przeciskać się przez gęsto zabudowane odcinki, zyskują nie tylko firmy, lecz także mieszkańcy, którzy codziennie korzystają z tych samych dróg.
Warto też pamiętać o prostym efekcie ubocznym: nowa trasa może odciążyć obecne węzły w takim stopniu, że nawet ci, którzy nie będą z niej korzystać bezpośrednio, odczują mniej chaosu na dojazdach. To zwykle najcenniejszy, choć najmniej efektowny, rezultat dużych inwestycji drogowych.
Na co trzeba uważać, zanim trasa zacznie działać w pełnym zakresie
Każda budowa tej skali oznacza okres przejściowy, który bywa uciążliwy. Nie ma sensu udawać, że będzie inaczej. W rejonie przyszłych węzłów, obiektów mostowych i robót ziemnych trzeba liczyć się z ruchem ciężkiego sprzętu, lokalnymi zwężeniami i możliwymi zmianami organizacji ruchu. To nie jest wyjątek, tylko naturalny koszt dużej inwestycji infrastrukturalnej.
Dla kierowcy najważniejsze jest więc pilnowanie bieżących komunikatów i niezakładanie, że „skoro to obwodnica, to na pewno wszystko będzie płynne”. Będzie płynniejsze dopiero po oddaniu drogi do ruchu. Do tego czasu lepiej zakładać bufor czasowy, zwłaszcza przy przejazdach przez zachodnią część aglomeracji i okolice Kołbaskowa, Dobrej, Tanowa czy Polic.
Na tym etapie warto też rozumieć, że część korzyści zależy od ukończenia inwestycji towarzyszących, na przykład węzła Kołbaskowo i obwodnicy Przecławia oraz Warzymic w ciągu DK13. Sama nowa trasa nie rozwiązuje wszystkiego natychmiast; dopiero połączenie kilku odcinków daje pełny efekt komunikacyjny.
Co warto zapamiętać, planując przejazdy po zachodniej stronie Szczecina
Jeżeli jeździsz po tym rejonie regularnie, patrz na tę inwestycję szerzej niż tylko przez pryzmat jednego węzła. Największe zmiany pojawią się tam, gdzie łączą się A6, DK13, DK10, DW114 i DW115, bo właśnie tam nowa trasa przejmie część ruchu i uporządkuje dojazdy. To też powód, dla którego inwestycja będzie ważna nie tylko dla Szczecina, ale i dla całej strefy podmiejskiej.
Najkrócej: najpierw poprawi się zachodnia część układu drogowego, potem odczujesz większą przewidywalność przejazdów wokół Polic, a pełny efekt przyjdzie dopiero po oddaniu tunelu pod Odrą. W tej inwestycji najcenniejsza jest nie sama długość drogi, ale to, że wreszcie spina ona w całość od dawna rozproszony układ tras.
Jeśli więc planujesz trasy przez Pomorze Zachodnie, warto śledzić nie tylko postęp robót, ale też kolejne uruchamiane odcinki i węzły. To jeden z tych projektów, które nie zmieniają wszystkiego od razu, ale po zakończeniu naprawdę przestawiają codzienną logistykę całego regionu.
