S12 to jedna z tych inwestycji, które łatwo ocenić dopiero wtedy, gdy spojrzy się na cały korytarz, a nie tylko na pojedynczy odcinek. Dla kierowcy oznacza krótszy i spokojniejszy przejazd między centrum kraju a Lubelszczyzną, dla transportu ciężkiego - sensowniejszy układ połączeń, a dla regionów po drodze - większą przewidywalność ruchu. W tym tekście rozkładam na części przebieg trasy, aktualny stan robót w 2026 roku i to, co naprawdę zmieni się po jej domknięciu.
S12 już działa częściowo, a reszta trasy jest domykana etapami
- Docelowo ma to być około 315 km drogi łączącej okolice węzła A1 przy Łodzi z przejściem granicznym w Dorohusku.
- W 2026 roku kierowcy korzystają już z 93 km trasy, 98 km jest w realizacji, a 13,3 km czeka na wybór wykonawcy.
- Najmocniej zaawansowane są odcinki w województwach mazowieckim i lubelskim, ale część fragmentów wciąż zależy od decyzji środowiskowych i ZRID.
- To nie autostrada, lecz ekspresówka, która ma odciążyć DK12 i stworzyć szybkie połączenie do Radomia, Lublina oraz granicy z Ukrainą.
- Pełny efekt pojawi się dopiero wtedy, gdy połączą się gotowe odcinki między centrum kraju a Dorohuskiem.

Czym jest S12 i jak ma spiąć kraj
Patrzę na tę trasę przede wszystkim jako na wschodni kręgosłup ruchu między A1 a Dorohuskiem. W docelowym układzie ekspresówka ma zaczynać się przy węźle Łódź Południe na styku A1 i S8, a potem prowadzić przez rejon Sulejowa, Opoczna, Radomia, Puław, Lublina i Chełma aż do granicy z Ukrainą.
To ważne doprecyzowanie, bo w starszych opisach punktem startu bywał Piotrków Trybunalski. Dziś, zgodnie z aktualnym układem planistycznym, łódzki początek przesuwa się na Łódź Południe, a część dawnego przebiegu przejmuje S74. Taki układ ma sens: S12 ma przejąć przede wszystkim ruch długodystansowy, a nie tylko lokalne dojazdy.
W praktyce mówimy o drodze szybkiego ruchu, która ma być dwujezdniowa i dwupasowa, czyli z reguły po dwa pasy w każdym kierunku. Wyjątek stanowi część obwodnicy Lublina wspólna z S19, gdzie standard jest jeszcze wyższy i kierowcy mają po trzy pasy ruchu w obu kierunkach. To już dobrze pokazuje, że nie chodzi o zwykłą rozbudowę DK12, tylko o pełne przebudowanie logiki przejazdu na osi zachód-wschód.
Skoro znamy przebieg i docelowy standard, łatwiej ocenić, dlaczego realizacja idzie etapami i gdzie dziś system napotyka największe opóźnienia.
Jak wygląda stan prac w 2026 roku

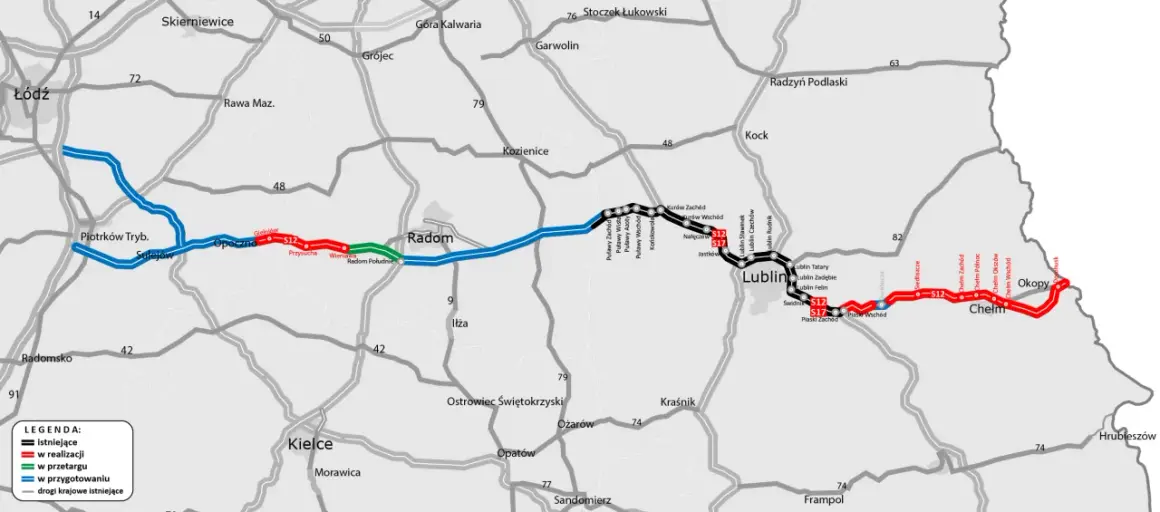

Według GDDKiA sytuacja jest dziś mieszana, ale dużo bardziej konkretna niż jeszcze kilka lat temu. Część trasy już służy kierowcom, część jest w budowie, a kolejne fragmenty stoją na procedurach środowiskowych, przetargach albo w dokumentacji przygotowawczej.
| Etap | Skala | Co to oznacza w praktyce |
|---|---|---|
| Odcinki oddane do ruchu | 93 km | Można już jechać gotowymi fragmentami, głównie w środkowej i wschodniej części korytarza. |
| Odcinki w realizacji | 98 km | Trwają roboty ziemne, obiekty inżynierskie, węzły i przygotowanie nawierzchni. |
| Odcinki w przetargu | 13,3 km | Jest już etap wyboru wykonawcy, ale prace jeszcze nie ruszyły. |
| Odcinki w przygotowaniu | Blisko 200 km | Trwają analizy, uzgodnienia, decyzje środowiskowe i projekty budowlane. |
Najważniejszy wniosek jest prosty: S12 nie jest już tylko linią z planów, ale też nie działa jako ciągły korytarz. Kierowca jedzie więc dziś po kilku niezależnych kawałkach, a nie po jednej, domkniętej trasie od Łodzi do Dorohuska. I właśnie dlatego warto przyjrzeć się osobno najważniejszym fragmentom, bo to one decydują o tempie całej inwestycji.
Które fragmenty dziś decydują o tempie inwestycji
Łódzkie otwiera cały korytarz
W województwie łódzkim kluczowy jest fragment od Łodzi Południe przez okolice Sulejowa i Opoczna do granicy z Mazowszem. To odcinek o długości 61,2 km, przy czym nie cały finalnie będzie miał oznaczenie S12 - część od A1 do węzła Kozenin ma wejść do S74. Z mojego punktu widzenia to jeden z tych elementów, które potrafią mylić kierowców, bo nazwa w dokumentach i docelowy przebieg nie są już identyczne z dawnymi opisami trasy.
Tu wciąż trwają prace dokumentacyjne i środowiskowe, a GDOŚ nadal analizuje uzupełnioną dokumentację. To właśnie taki etap zwykle najbardziej wydłuża harmonogram: nie sama budowa, tylko dojście do momentu, w którym można ją bezpiecznie uruchomić. Jeśli ten fragment ruszy, reszta korytarza dostanie wreszcie mocny punkt zaczepienia od zachodu.
Mazowieckie spina środek trasy
W Mazowieckiem sytuacja jest już bardziej namacalna. W realizacji są dwa odcinki o łącznej długości niemal 30 km: od granicy województwa łódzkiego do Przysuchy oraz od Przysuchy do Wieniawy. Powstają w formule Projektuj i buduj, czyli najpierw wykonawca dopracowuje projekt, a potem wchodzi w roboty terenowe. W praktyce to wygodne dla inwestora, ale dla kierowcy oznacza, że trzeba cierpliwie czekać na koniec całego cyklu, a nie tylko na wbicie pierwszej łopaty.
Na tych odcinkach mają pojawić się m.in. węzły Gielniów, Przysucha i Wieniawa oraz dwa MOP-y, czyli Miejsca Obsługi Podróżnych. Planowany termin ukończenia to druga połowa 2028 roku. Dodatkowo od Wieniawy do Radomia trwa przetarg na około 13 km drogi z węzłem Radom Południe, a dalej, na fragmencie Radom - Puławy, decyzja środowiskowa została już wydana, choć pojawiły się odwołania. To ważny sygnał, bo pokazuje, że największym hamulcem nadal bywa administracja, nie tylko sprzęt na budowie.
Przeczytaj również: Kiedy otwarcie autostrady A2 do Siedlec? Sprawdź nowe możliwości podróży
Lubelskie domyka najtrudniejszy odcinek do granicy
W województwie lubelskim trasa ma już gotowe i dwujezdniowe fragmenty w rejonie Puław i Lublina, ale dalej w stronę Chełma i Dorohuska sytuacja jest bardziej złożona. Odcinek od Piask Wschód do granicy państwa podzielono na pięć części, a obwodnica Chełma ma ponad 60 proc. zaawansowania. Dla fragmentów Piaski - Dorohucza oraz Chełm - Dorohusk uzyskano już decyzje ZRID, czyli zezwolenia na realizację inwestycji drogowej, a kolejny odcinek między Dorohuczą a Chełmem wciąż jest dopinany dokumentacyjnie.
Tu pojawił się też przykład, który dobrze pokazuje realia dużych inwestycji: po badaniach geologicznych trzeba było zmienić przebieg części trasy, bo w rejonie planowanego węzła Dorohucza odkryto odpady przemysłowe. To nie jest detal techniczny dla inżynierów, tylko bardzo praktyczny powód, dla którego harmonogram może się przesunąć mimo gotowych planów. Właśnie dlatego na tej trasie nie wystarczy patrzeć na mapę - trzeba śledzić też decyzje, korekty i odwołania.
Na przygraniczne fragmenty udało się już pozyskać finansowanie unijne, w tym ponad 102 mln euro na odcinek z Chełma do Dorohuska oraz 225 mln zł na obwodnicę Chełma. To pokazuje, że inwestycja ma mocne zaplecze, ale jednocześnie wymaga długiego domykania kolejnych procedur. Z tego miejsca łatwo już przejść do pytania, co to wszystko zmieni dla codziennej jazdy.
Co ta trasa zmieni dla kierowców i transportu
Najkrócej: S12 ma odciążyć DK12 i skrócić przejazd między centrum kraju a wschodem. Dziś stara krajówka prowadzi przez więcej kolizyjnych miejsc, skrzyżowań, lokalnych zjazdów i odcinków, na których trudno utrzymać płynne tempo. Ekspresówka porządkuje ten ruch, a dla kierowcy oznacza to mniej nerwowego wyprzedzania, mniej hamowania przed zabudową i większą przewidywalność czasu podróży.
- Ruch tranzytowy będzie miał prostsze połączenie między A1, Radomiem, Lublinem i granicą z Ukrainą.
- Transport towarowy zyska wygodniejszy przejazd bez ciągłego mieszania z ruchem lokalnym.
- Kierowcy osobowi odczują przede wszystkim większą płynność i mniejsze zmęczenie na dłuższym dystansie.
- Regiony po drodze mogą lepiej rozłożyć ruch ciężki poza centra miejscowości.
W porównaniu z autostradą różnica nie polega na tym, że jedna droga jest „dobra”, a druga „lepsza”. Chodzi raczej o funkcję w sieci. Ekspresówka ma przejmować główny ruch dalekobieżny, ale robi to w standardzie dopasowanym do konkretnego korytarza i uwarunkowań terenu. Na S12 widać to bardzo wyraźnie: tam, gdzie trasa jest już gotowa, jedzie się zdecydowanie spokojniej niż po DK12, ale pełna korzyść pojawi się dopiero wtedy, gdy połączy się cały ciąg bez luk.
To prowadzi do praktycznego pytania: jak korzystać z tej trasy teraz, skoro nie jest jeszcze ciągła od końca do końca?
Jak planować przejazd, żeby nie przeliczyć się z trasą
Jeśli jadę w stronę Lubelszczyzny lub granicy z Ukrainą, nie zakładam automatycznie, że S12 zawsze będzie najlepszym i nieprzerwanym wyborem. W 2026 roku nadal trzeba sprawdzać, czy dany fragment jest już otwarty, w budowie albo objęty objazdem. To szczególnie ważne na styku województw mazowieckiego i lubelskiego, gdzie obok gotowych odcinków są jeszcze części jednojezdniowe i miejsca, w których ruch może być prowadzony tymczasowo.
- Przed wyjazdem sprawdzam, czy mój odcinek nie kończy się na strefie robót albo przełączeniu na DK12.
- Jeśli mam ciężki lub pilny przejazd, planuję zapas czasu, bo na styku budów opóźnienia są bardziej prawdopodobne niż na gotowej ekspresówce.
- W dłuższej podróży traktuję S12 jako korytarz etapowy, a nie jedną zamkniętą autostradę.
- Gdy celem jest Dorohusk, uwzględniam także odcinki pośrednie w rejonie Piask, Chełma i Dorohuczy, bo tam najłatwiej o zmianę organizacji ruchu.
To prosty nawyk, ale oszczędza nerwy. I właśnie dlatego z punktu widzenia kierowcy ta inwestycja ma sens już teraz, choć nie jest jeszcze ukończona. Najciekawsze jest jednak to, co przyniesie najbliższych kilka lat, gdy poszczególne fragmenty zaczną się łączyć w jedną całość.
Na co patrzeć, gdy S12 zacznie się domykać
Jeśli miałbym wskazać trzy rzeczy, które naprawdę warto śledzić, to byłyby to: decyzje środowiskowe, ZRID-y i terminy oddawania kolejnych fragmentów. W tej inwestycji właśnie te elementy najczęściej przesuwają granicę między „jest na mapie” a „można pojechać bez objazdów”.
- Łódzkie pokaże, kiedy ekspresówka faktycznie ruszy jako spójny korytarz od zachodu.
- Mazowsze zdecyduje o tym, czy środek trasy da się domknąć w planowanym tempie do 2028 roku.
- Lubelszczyzna jest ostatnim dużym testem, bo to tam trasa łączy się z ruchem przygranicznym i logistyką międzynarodową.
Patrząc szerzej, S12 to dziś jedna z tych inwestycji, które nie robią wrażenia jednym spektakularnym odcinkiem, tylko konsekwentnym domykaniem całego łańcucha. Dla kierowców oznacza to po prostu lepszą drogę do jazdy na wschód, ale dopiero po połączeniu wszystkich etapów w pełny ciąg będzie można mówić o prawdziwej zmianie skali. Właśnie wtedy ta ekspresówka przestanie być zbiorem odcinków, a stanie się tym, czym ma być od początku: szybkim, przewidywalnym połączeniem między A1 a Dorohuskiem.
